> SÉCURISATION DES ÉCOLES ET ACCESSIBILITÉ
DESCRIPTIF
La Municipalité a décidé d’engager un programme sur 3 ans de mise en sécurité des enfants aux abords des entrées des écoles.
Il s’agit de lutter contre le stationnement anarchique sur les trottoirs de quelques automobilistes (parents d’élèves) qui peuvent mettre en danger les élèves.
Cet aménagement d’installation de barrières ludiques est réalisé en partenariat avec les services de la CAMVS qui participent financièrement à hauteur de 50%, notamment pour l’école Anne Frank et l’école Marie Curie.
L’aménagement sur le parvis de l’école Elsa Triolet étant totalement pris en charge par la Mairie.
Elle a également aux abords des écoles Germaine Tortel et Marie Curie mis aux normes 2 places destinées aux personnes à mobilité réduite et a effectué la pose de dalles podotactiles devant les passages piétons.

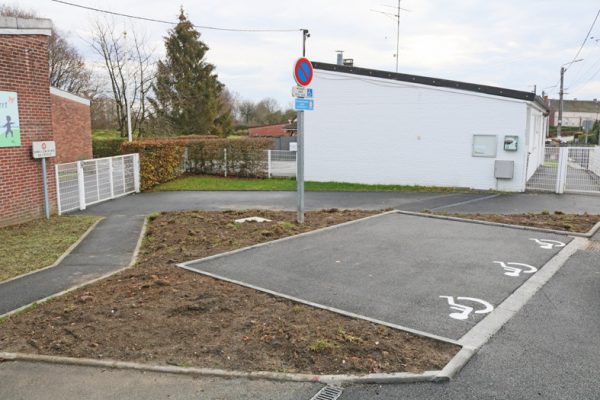

Afin de renforcer la sécurité des élèves et de leurs parents aux abords de l’école Jacques Prévert rue des Forges, la Municipalité en partenariat avec la CAMVS a créé un plateau ralentisseur surélevé sur la chaussée et a créé également une place destinée aux personnes à mobilité réduite homologuée à proximité de l’entrée de l’établissement scolaire.
PHOTOS
Enfin, pour sensibiliser les automobilistes à la sécurité des enfants, la municipalité a décidé d’installer une nouvelle signalisation des panneaux ludiques aux abords des établissements scolaires. Ces panneaux représentent deux enfants traversant un passage protégé, qui espérons, susciteront un comportement responsable des automobilistes et autres usagers de la route.
LOCALISATION
Feignies
- Rue Pasteur
- Rue de la République
- Rue Fernand Kamette
- Rue des Forges
- Rue Louise Parée
- Rue Roger Salengro
CALENDRIER
Travaux terminés
en octobre 2018
COÛT
93 245,57 € (TTC)
STATUT
CONCEPTION
TRAVAUX
RÉCEPTION DES TRAVAUX
PARTENAIRES


> SÉCURISATION DES PIÉTONS
DESCRIPTIF
Afin de renforcer la sécurité des piétons, la municipalité a engagé des travaux d’aménagement de cheminements piétonniers sur plusieurs axes routiers de la communes.

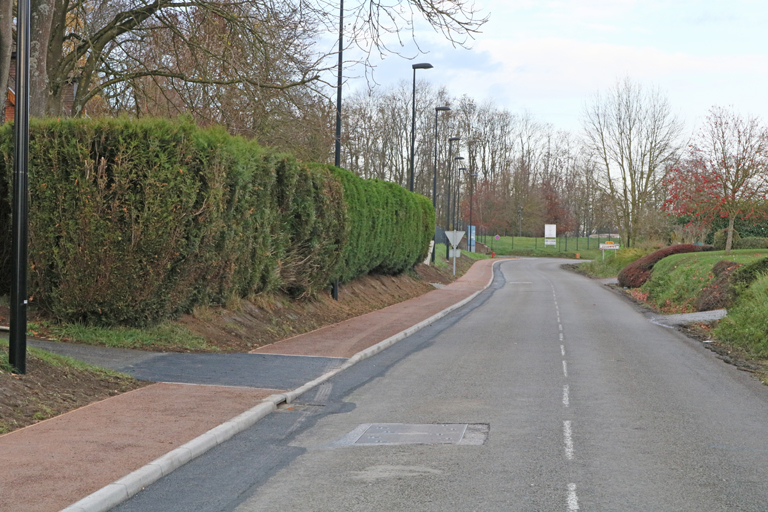

- dans la rue de Mairieux, sur une longueur de 240 mètres linéaires allant de l’intersection rue Jean Jaurès jusque l’entrée du Fort de Leveau.

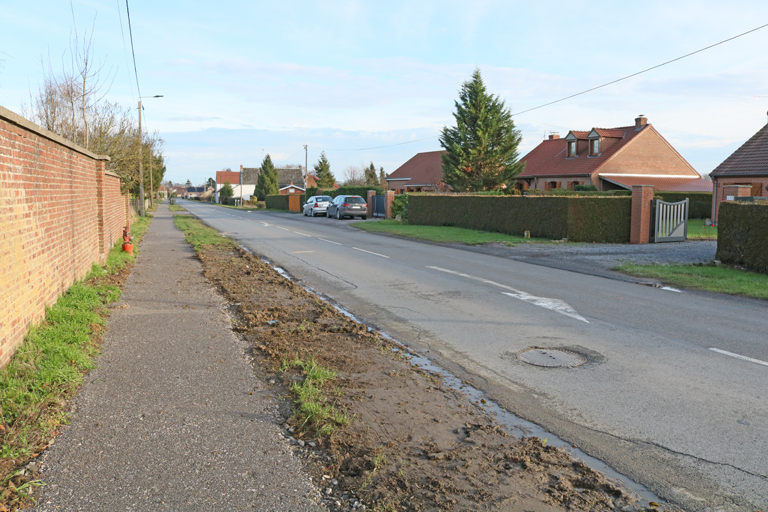

- dans la rue de Blaton en créant un cheminement piétonnier de 1200 mètres sur 1,40 m de large avec un tubage du fossé par endroits et en réalisant le marquage au sol de passages piétons

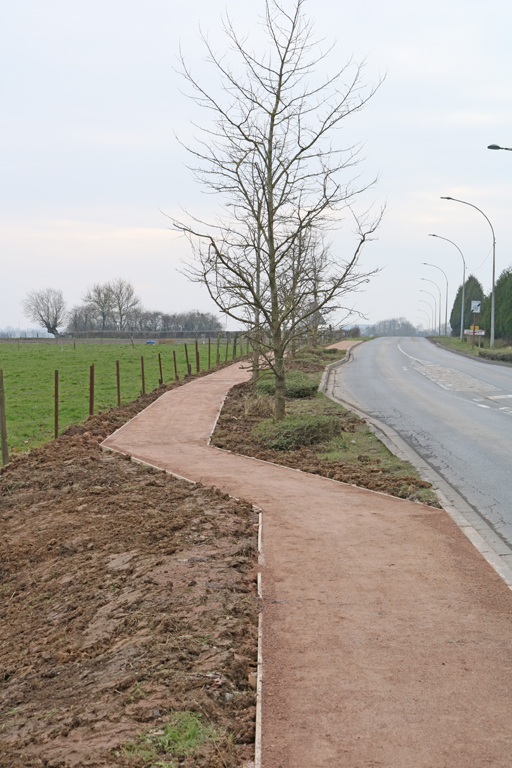

- dans la rue de Neuf-Mesnil (prolongement de la rue Louise Parée) sur une longueur de 240 mètres et une largeur de 1,50 m.
LOCALISATION
Feignies
- Rue de Neuf-Mesnil
- Rue de Mairieux
- Rue de Blaton
CALENDRIER
Travaux terminés
en novembre 2018
COÛT
108 360 € (TTC)
(subvention du Département du Nord de 10 820 €)
STATUT
CONCEPTION
TRAVAUX
RÉCEPTION DES TRAVAUX
PARTENAIRES


> ASSAINISSEMENT ET VOIRIE RUE JEAN JAURÈS
DESCRIPTIF

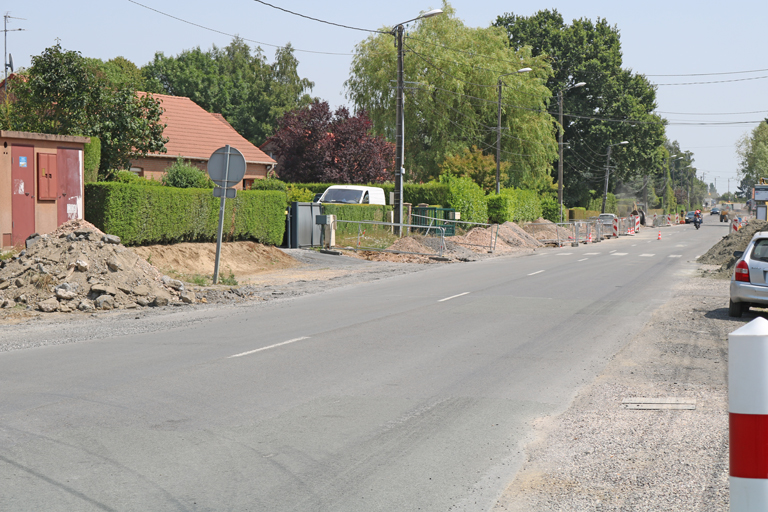

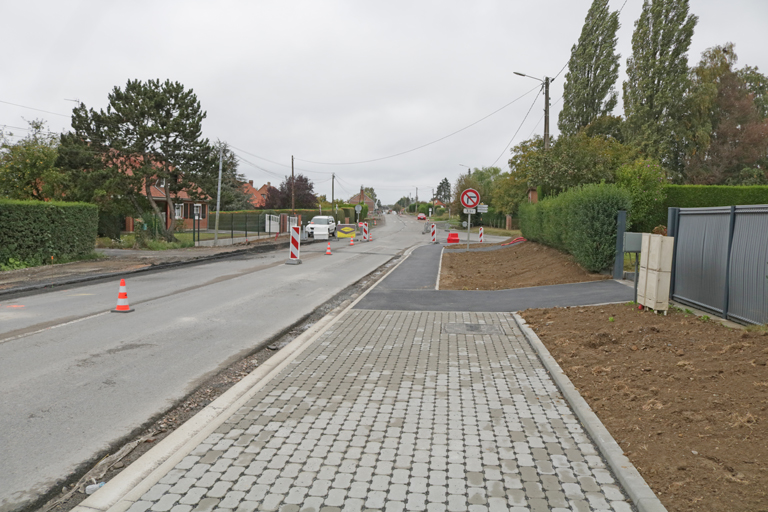

La municipalité en partenariat avec la Communauté d’agglomération de communes Maubeuge Val de Sambre a entrepris les travaux d’aménagement de la rue Jean Jaurès reliant Feignies à Maubeuge.
Ces travaux consistent à changer et à renforcer les tuyaux d’assainissement, relier les collecteurs des riverains aux collecteurs prinicpaux, buser les fossés, changer une partie du réseau d’eau potable, aménager un arrêt de bus normalisé, enterrer tous les réseaux aériens, aménager une piste mixte cyclistes et piétons, créer des parkings et amener un nouvel éclairage public.
Le Département a effectué la pose du nouveau revêtement routier.
LOCALISATION
Feignies
- Rue Jean Jaurès

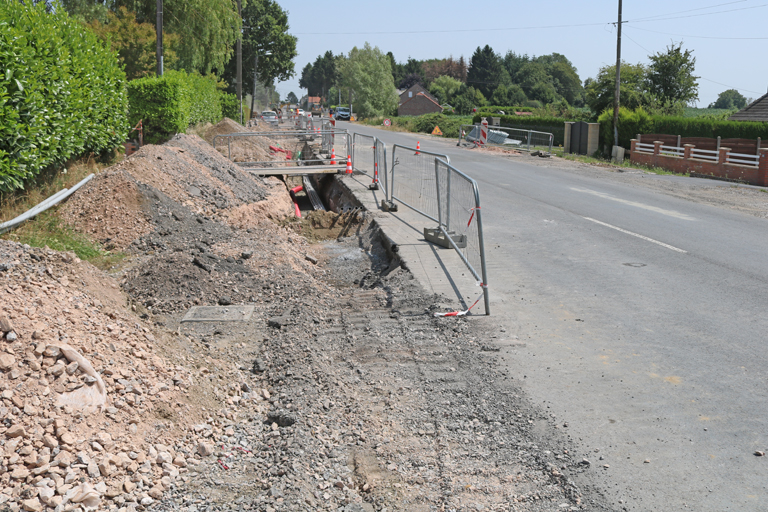

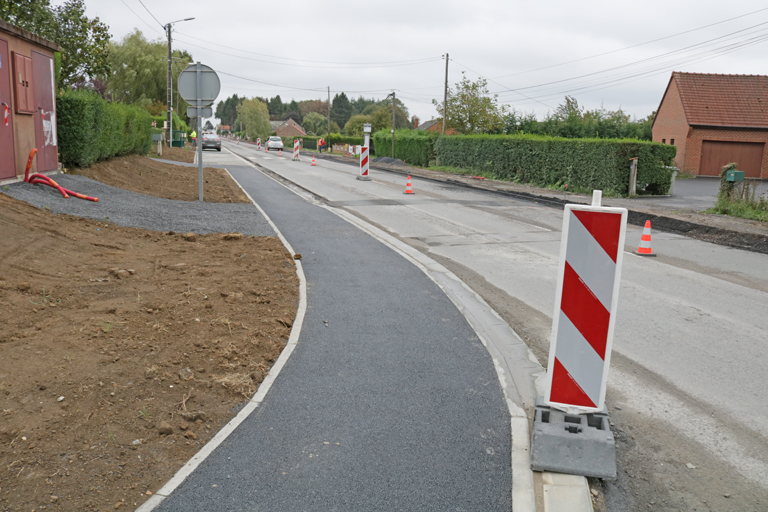

CALENDRIER

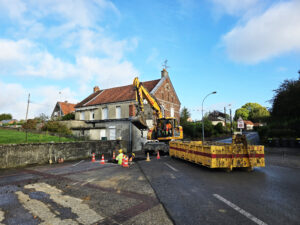

Travaux terminés
COÛT
1 713 792, 70 € (TTC)
STATUT
ÉTUDE
TRAVAUX
RÉCEPTION DES TRAVAUX
PARTENAIRES



> ASSAINISSEMENT ET VOIRIE RUE GUYNEMER
DESCRIPTIF
L’assainissement de la rue Guynemer étant devenu caduc et occassionnant des nuisances aux riverains, la municipalité a donc décidé de réaliser une mise aux normes et de conformité du réseau séparatif d’eaux usées et d’eaux pluviales.
L’assainissement étant de la compétence de la CAMVS, c’est par de nouveaux réseaux que commenceront les travaux en mars 2021. Ils dureront plus ou moins 5 semaines.
La ville de Feignies, dans la foulée s’attaquera à la réalisation de nouveaux trottoirs et la pose d’un nouveau revêtement routier incluant l’entrée de l’étang de la résidence et les parkings à proximité.
LOCALISATION
Feignies

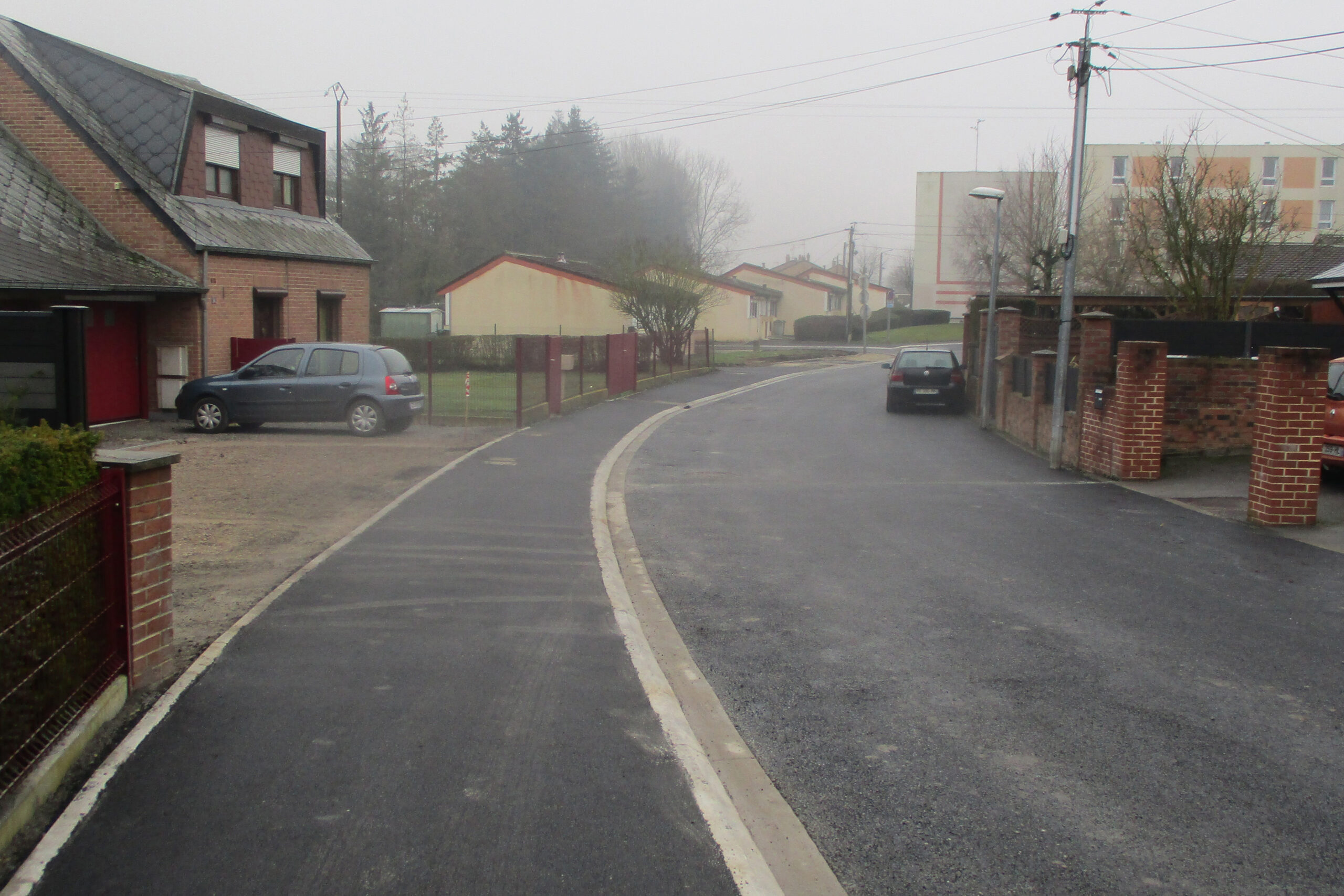

- Rue Guynemer
CALENDRIER

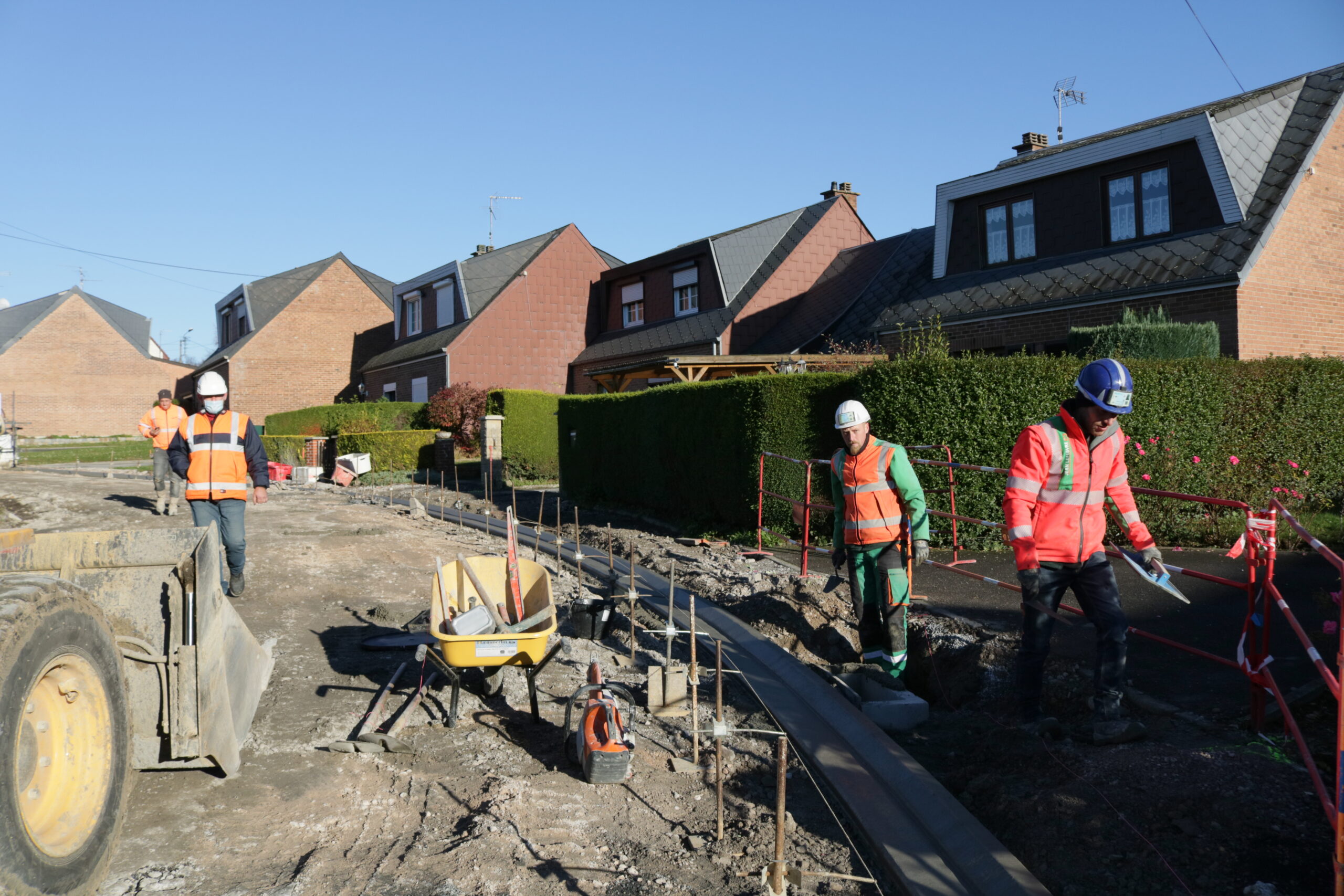

Début des travaux : mars 2021
COÛT
219 497,28 € (TTC)
2 088 € (TTC) – Géomètre
13 169,83 € (TTC) – Bureau d’études
STATUT
ÉTUDE
TRAVAUX
RÉCEPTION DES TRAVAUX
PARTENAIRES


> INTRA-MUROS COULÉE VERTE
DESCRIPTIF

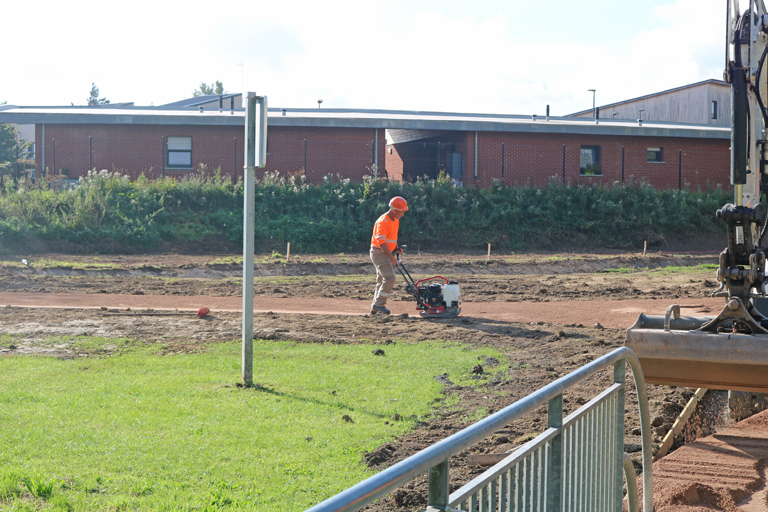

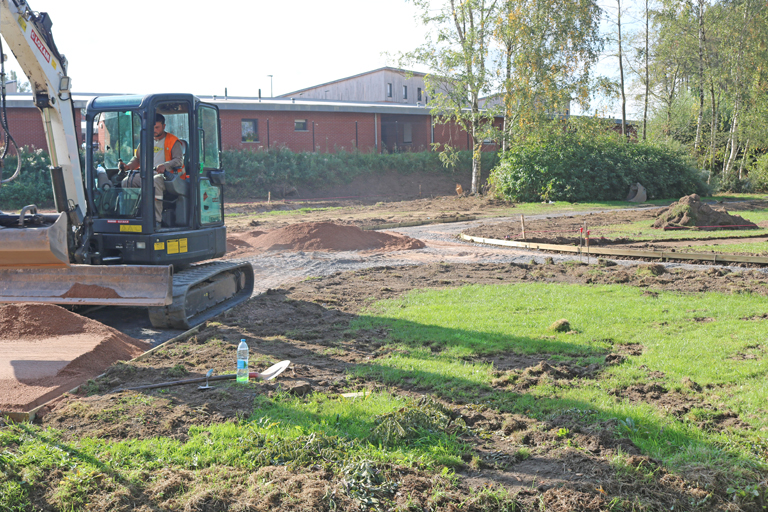

Dans le cadre d’un aménagement de liaisons douces pour relier le parc de la Coulée Verte, rue Louise Parée et ses différents équipements (médiathèque, église, Atelier d’arts plastiques, l’école de musique et la nouvelle résidence « Le Village »), la municipalité va sur un cycle de trois ans entamer en Septembre 2019, des travaux de réhabilitation du parc.

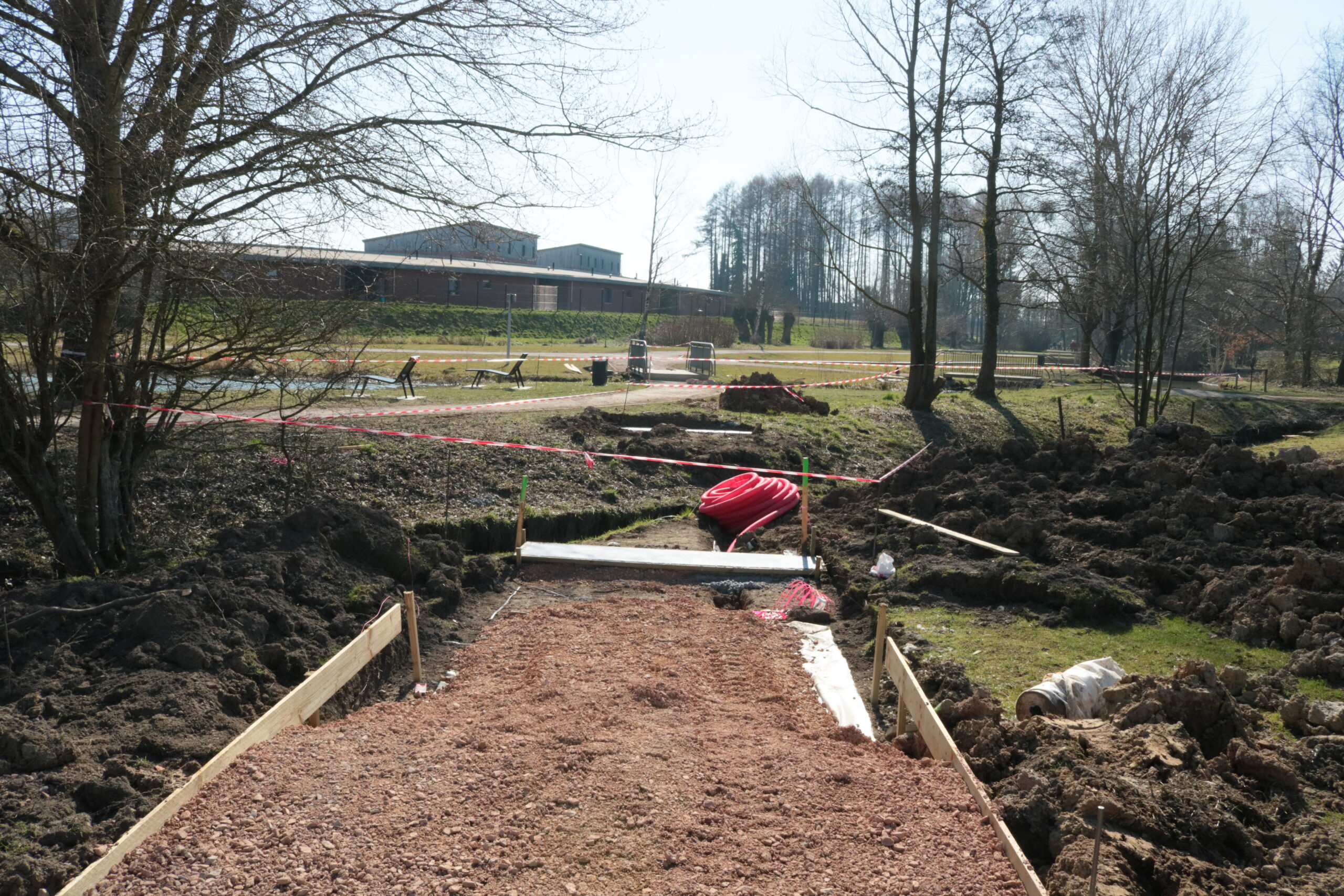

Une noue hydraulique sera creusée parallèle à la nouvelle résidence « Le Village », afin de créer une zone humide tampon pour diminuer les risques d’inondations.

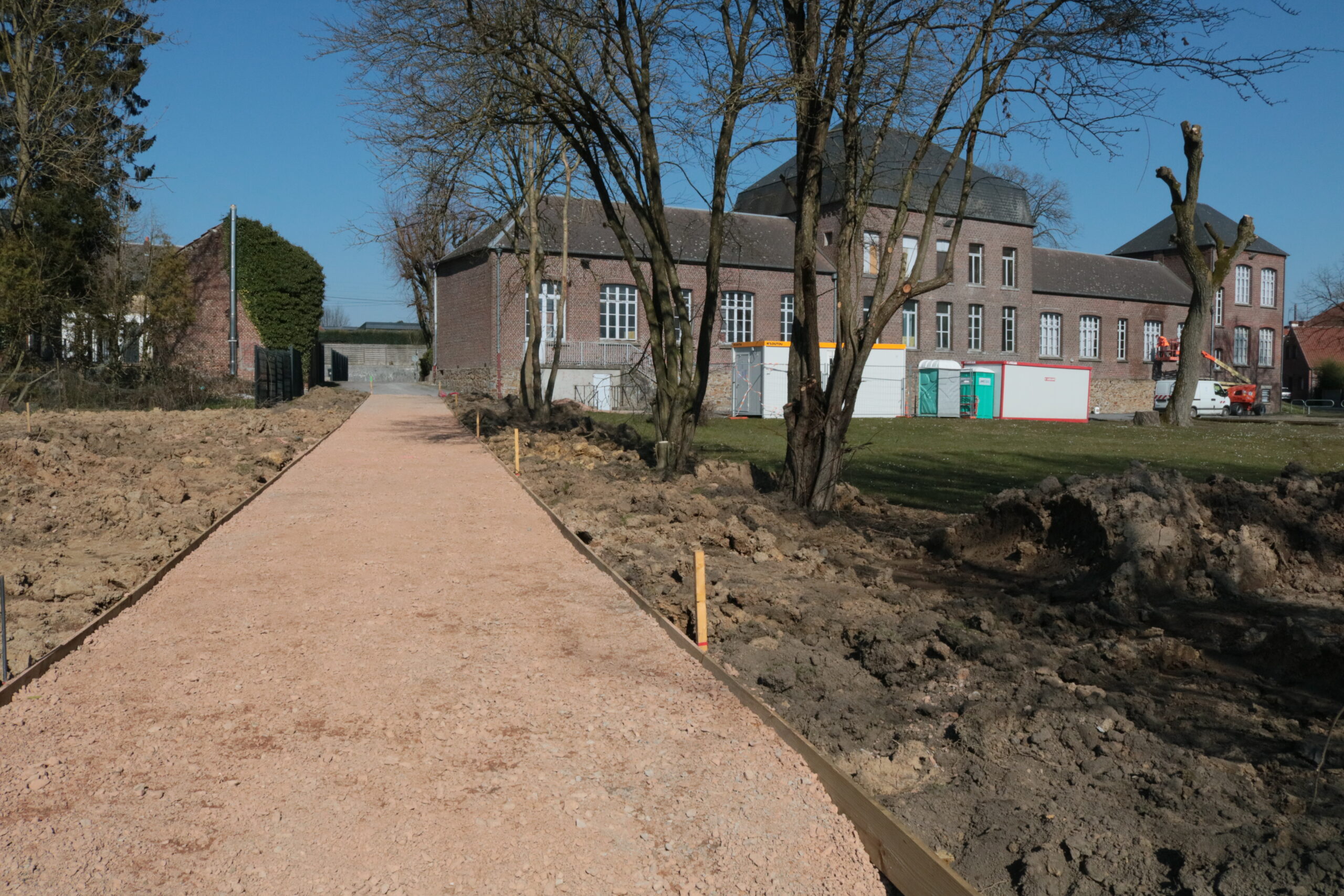

Les sentiers piétonniers seront rehaussés de plus ou moins 15 cm et stabilisés.
Une mise en valeur de la Roselière existante consistera à un dégagement d’emprise et à un terrassement précédé d’un ensemencement d’un mélange prairial spécifique.
La création d’un cheminement en platelage bois avec une plate-forme d’observation, servira à mettre en valeur cet espace hydraulique.
Un cheminement sera aménagé entre la résidence « Le village » et la Coulée Verte permettant la liaison.

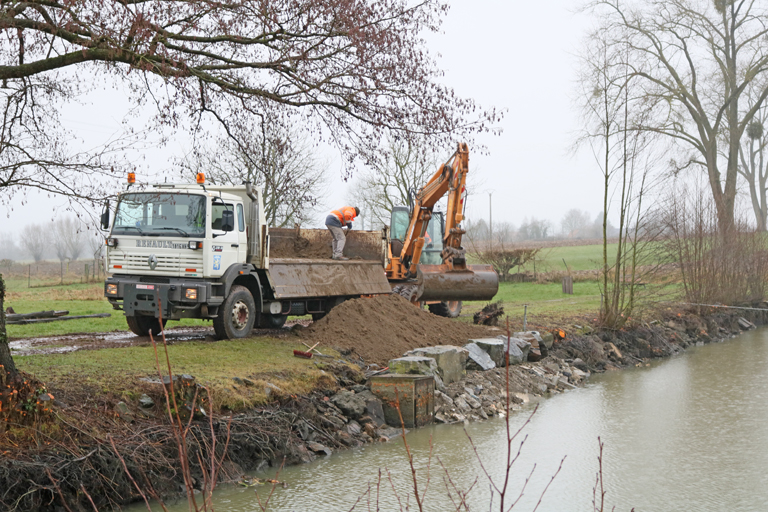

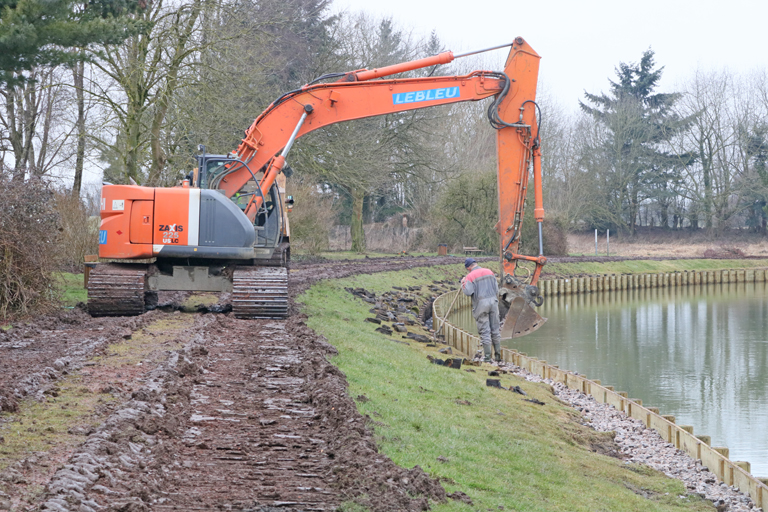

Enfin la modification du trop plein de l’étang par le remplacement d’un aquacadre empêchera les inondations.
LOCALISATION
Feignies
- Coulée verte

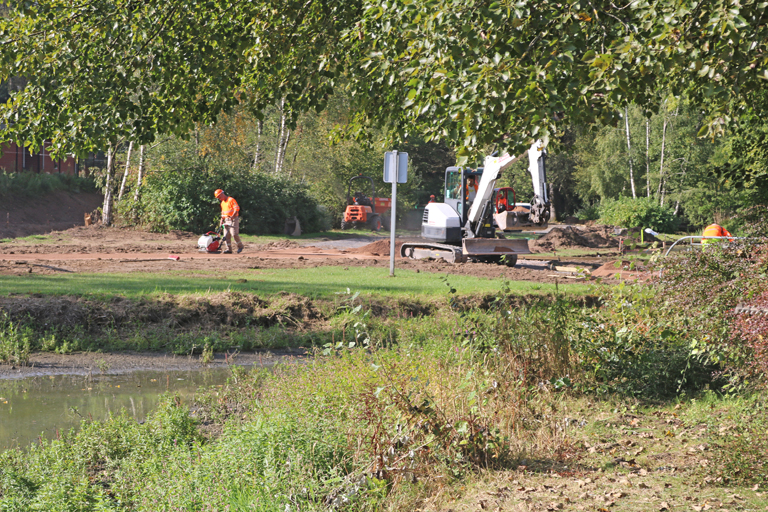

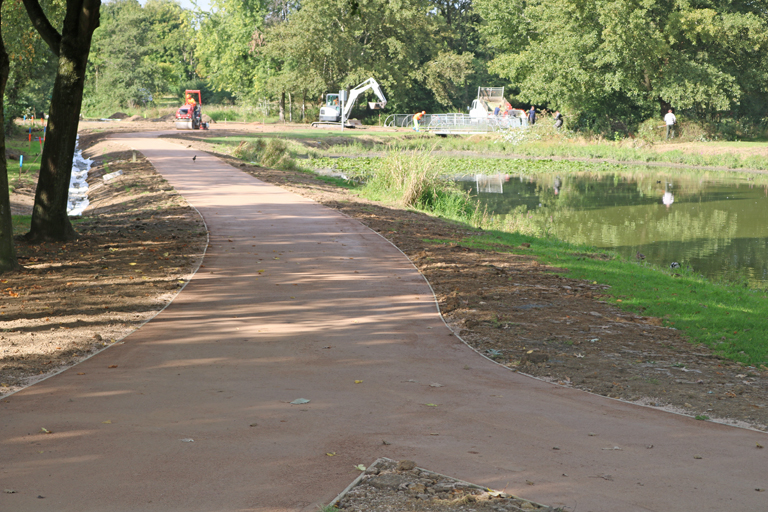

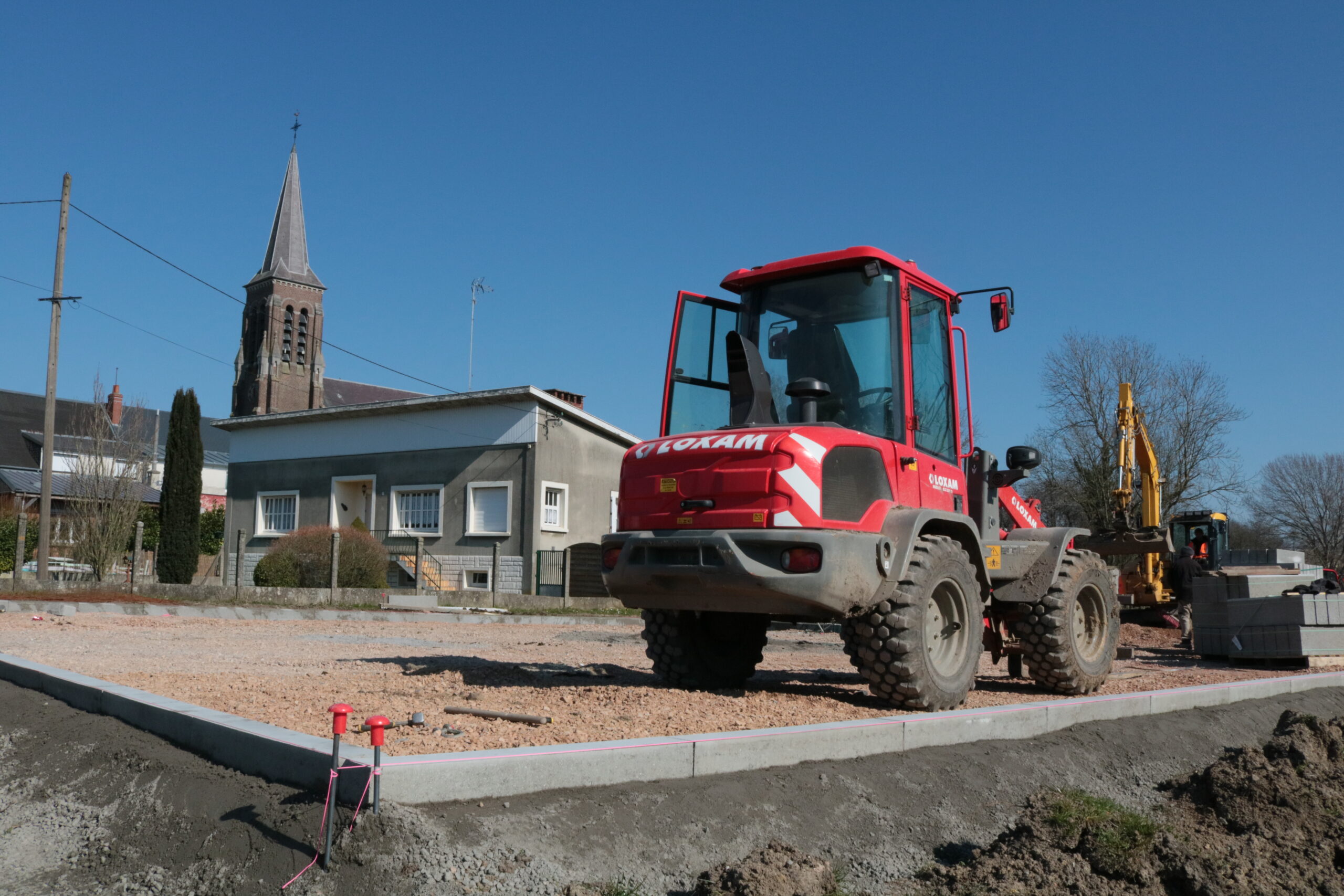

CALENDRIER

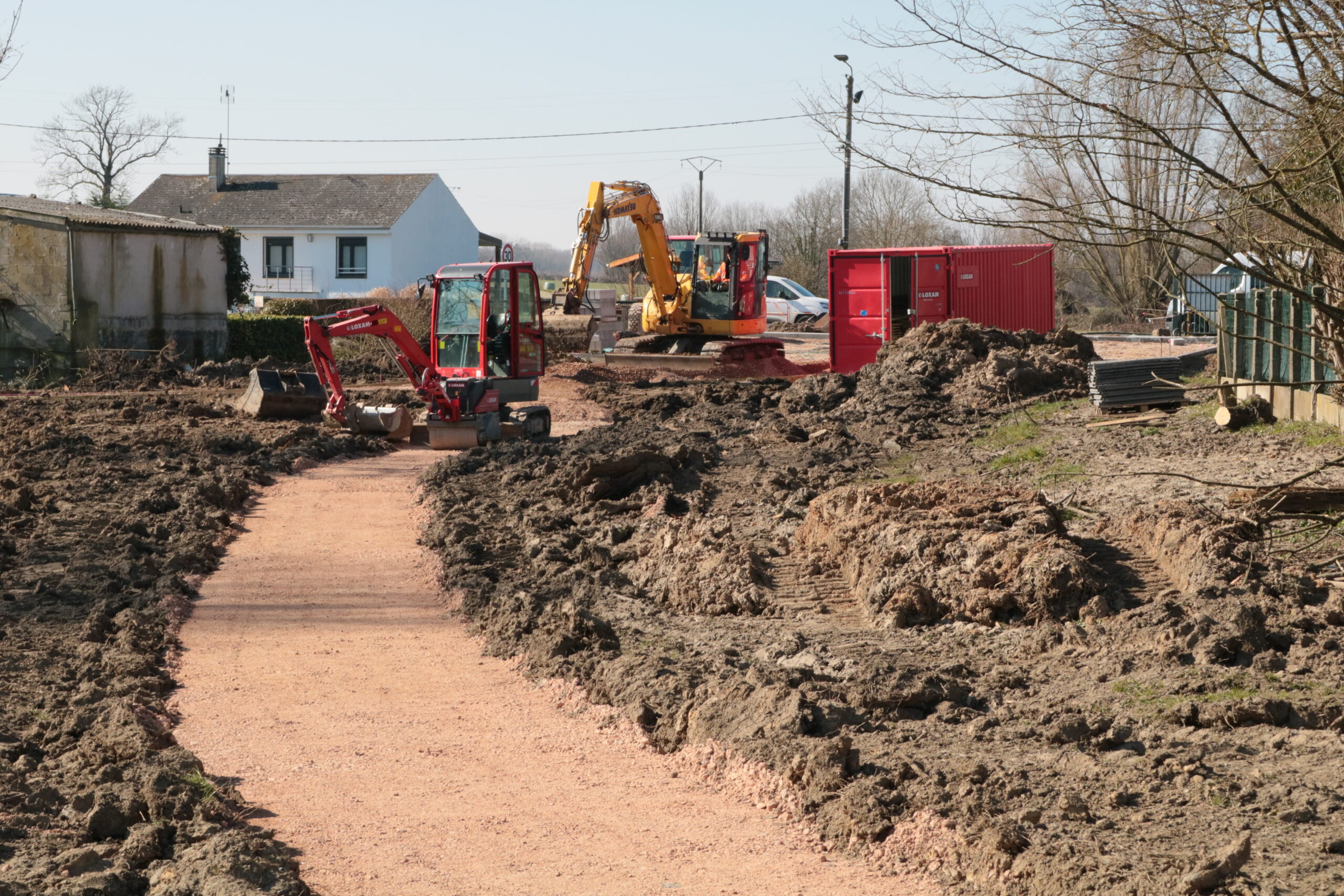

Phase 1 • Travaux terminés

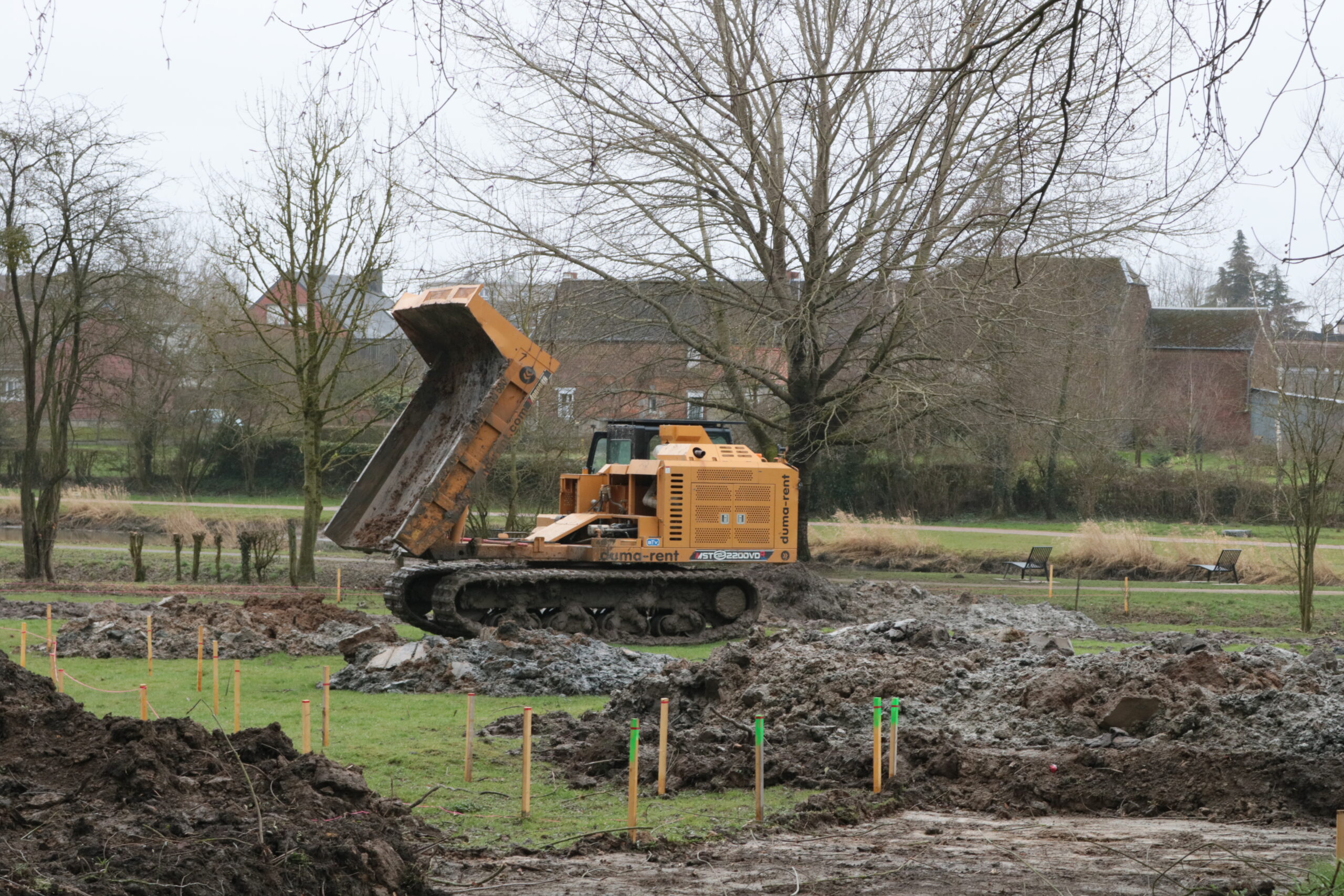

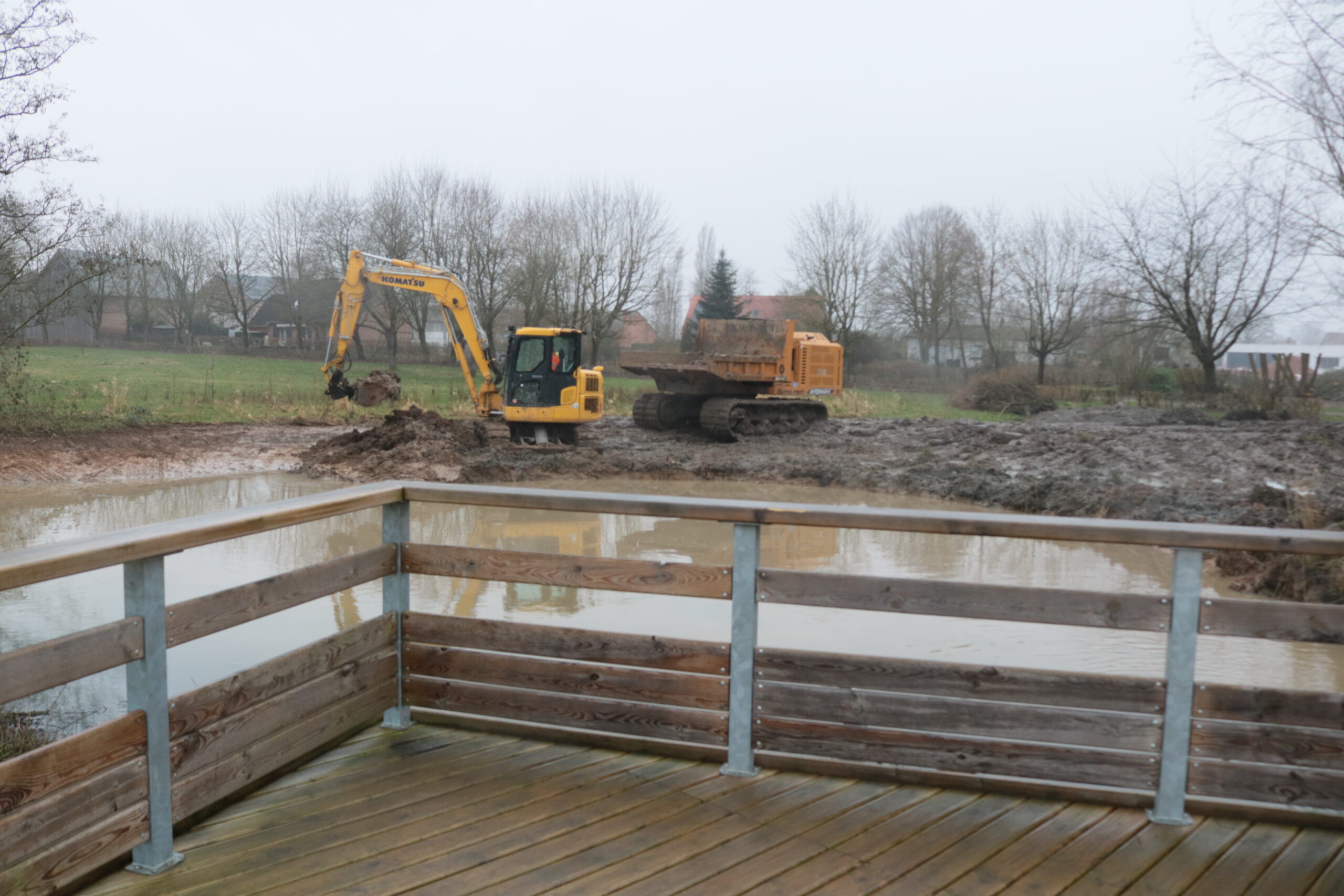

Phases 2 et 3 • 1er semestre 2021
COÛT
235 488,96 € (TTC)
STATUT
ÉTUDE
TRAVAUX
RÉCEPTION DES TRAVAUX
PARTENAIRES
